Una vez definidos los objetivos y los entregables en las primeras fases del análisis, se debe proceder a la elaboración del plan del proyecto, que incluye la definición del cronograma de actividades y la asignación de los recursos necesarios para su realización. El cronograma de actividades debe ser realista y tener en cuenta los posibles retrasos y riesgos asociados al proyecto.
Es importante tener en cuenta que la planificación del proyecto no es un proceso estático, sino que se debe actualizar a medida que el proyecto avanza y se van identificando nuevas necesidades o riesgos. Es recomendable utilizar herramientas de gestión de proyectos, como software de diagramas de Gantt o de gestión de tareas, para ayudar a mantener actualizado el plan del proyecto.
Además, en la planificación del proyecto se deben considerar los recursos necesarios para su realización, tales como el personal, el equipo y el presupuesto. Es importante asegurarse de que se dispone de los recursos adecuados y de que se asignan de manera efectiva para asegurar la realización del proyecto dentro de los plazos y presupuestos establecidos.
El cronograma de actividades
Un cronograma de actividades es una herramienta de planificación que se utiliza para mostrar las tareas o actividades que se deben completar en un proyecto y su duración estimada. Se representa gráficamente en un diagrama de barras, donde cada barra representa una tarea y su longitud representa su duración. El cronograma también incluye información sobre la secuencia de las tareas y las fechas de inicio y finalización estimadas.
El objetivo del cronograma de proyecto es ayudar a la gestión del proyecto a visualizar y comprender el alcance del proyecto, las interdependencias entre las tareas, los plazos de entrega y los recursos necesarios. También ayuda a identificar y gestionar posibles retrasos o problemas que puedan surgir durante el proyecto.
Para diseñar un cronograma de un proyecto, es necesario seguir los siguientes pasos:
- Identificar las actividades del proyecto: se debe realizar un desglose de todas las tareas necesarias para completar el proyecto. Es importante tener en cuenta que estas actividades deben ser específicas y medibles para poder incluirlas en el cronograma.
- Estimar la duración de cada actividad: una vez que se han identificado las actividades, se debe estimar el tiempo que tomará cada una para completarse. Es importante ser realista en estas estimaciones y considerar factores como la complejidad de la tarea, los recursos necesarios y las dependencias entre actividades.
- Definir las dependencias entre actividades: algunas actividades pueden depender de la finalización de otras, por lo que es importante definir estas dependencias en el cronograma para asegurarse de que se están planificando en el orden correcto.
- Crear un diagrama de red: se puede utilizar un diagrama de red para visualizar las dependencias entre actividades. Esto ayudará a identificar la ruta crítica del proyecto y las actividades que tienen una mayor influencia en el plazo final.
- Asignar recursos: se debe identificar y asignar los recursos necesarios para cada actividad, como personas, equipos y materiales. Esto ayudará a asegurarse de que se cuenta con los recursos necesarios para completar las actividades según lo planificado.
- Crear el cronograma: utilizando la información recopilada en los pasos anteriores, se puede crear un cronograma detallado del proyecto. Este puede ser una tabla o un diagrama de Gantt que muestre las fechas de inicio y finalización de cada actividad, así como los hitos importantes del proyecto.
Es importante tener en cuenta que el cronograma es una herramienta dinámica que puede cambiar a medida que avanza el proyecto. Por lo tanto, es necesario realizar un seguimiento regular del progreso del proyecto y actualizar el cronograma según sea necesario para asegurarse de que el proyecto siga en la dirección correcta.

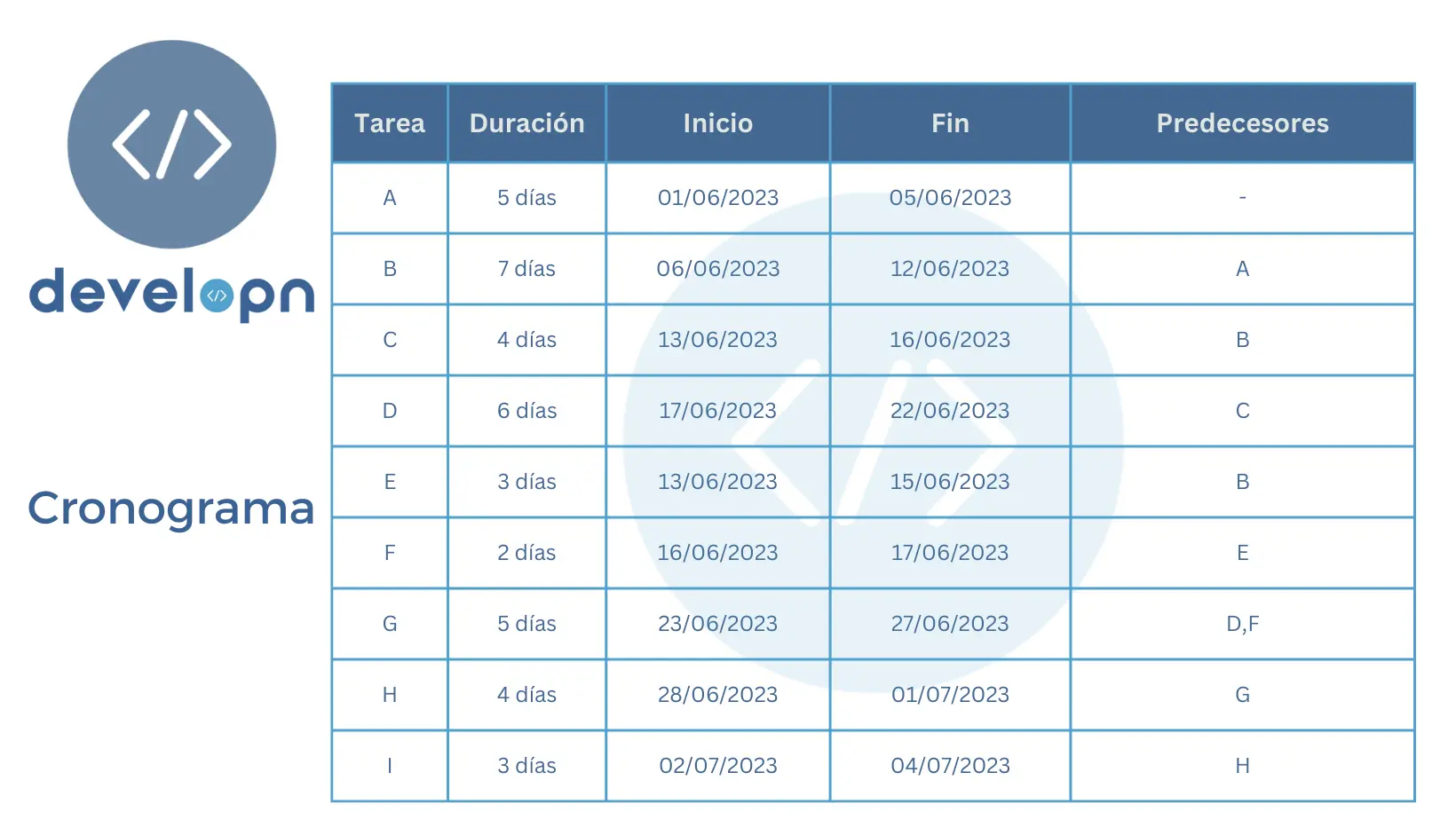

Aquí se puede ver un ejemplo de un cronograma, con representación de dependencias entre tareas:
En este ejemplo, las tareas están organizadas en orden secuencial, y cada tarea tiene una duración en días. La columna de "Predecesoras" muestra las tareas que deben completarse antes de que se pueda comenzar una tarea en particular.
La línea horizontal en cada fila muestra la duración de la tarea, y la columna de "inicio" y "fin" indica cuándo se espera que la tarea comience y termine. También se pueden agregar barras de progreso para indicar el progreso real en cada tarea.
Es importante tener en cuenta que un cronograma de proyecto puede ser más complejo que este ejemplo, especialmente para proyectos más grandes y complicados. La representación de dependencias entre tareas es una parte importante del diseño del cronograma para garantizar que el proyecto se complete de manera eficiente y efectiva.
El Diagrama de Gantt
El diagrama de Gantt es una herramienta gráfica que permite visualizar las tareas de un proyecto y su progreso en el tiempo. Se utiliza para planificar, programar y controlar las tareas y recursos de un proyecto.
Se compone de una serie de barras horizontales que representan cada tarea del proyecto y su duración prevista. Cada barra comienza en la fecha de inicio de la tarea y termina en la fecha de finalización prevista. Las barras pueden ser codificadas por colores para representar diferentes tipos de tareas o para indicar su estado actual (en progreso, completada, retrasada, etc.).
Además, el diagrama de Gantt puede incluir información sobre la asignación de recursos a cada tarea y las dependencias entre las tareas. Las dependencias se muestran mediante flechas que conectan las barras de las tareas. Por ejemplo, si la tarea B depende de la tarea A, se dibujará una flecha que conecte la barra de la tarea A con la barra de la tarea B.
Al utilizar un diagrama de Gantt, el equipo del proyecto puede identificar rápidamente las tareas críticas y las interdependencias entre ellas. También se pueden identificar las holguras o márgenes de tiempo entre las tareas, lo que permite ajustar el calendario del proyecto si es necesario.
Existen muchos programas informáticos para crear este tipo de diagramas, como Microsoft Project, GanttProject, Smartsheet y muchos otros. Estos programas permiten modificar fácilmente la programación del proyecto, actualizar las fechas y la duración de las tareas, y agregar o eliminar tareas y recursos.
Cronograma VS Diagrama de Gantt
Un cronograma y un diagrama de Gantt son herramientas de planificación de proyectos que muestran las tareas y actividades a realizar en un proyecto en una línea de tiempo. Aunque a menudo se utilizan indistintamente, hay algunas diferencias entre los dos.
Un cronograma es una representación visual de un proyecto en el tiempo, que muestra las fechas de inicio y finalización de cada tarea y la duración de cada una. Un cronograma se puede presentar en una tabla simple, con una lista de tareas en orden cronológico y sus fechas correspondientes, o en un diagrama más complejo con barras horizontales que muestran la duración de cada tarea y la interdependencia entre ellas.
Por otro lado, un diagrama de Gantt es una herramienta de gestión de proyectos que muestra las tareas del proyecto en una línea de tiempo horizontal y utiliza barras para representar la duración de cada tarea. Además, el diagrama de Gantt también muestra las dependencias entre las tareas y las fechas límite del proyecto.
En resumen, un cronograma es una herramienta de planificación que muestra las fechas de inicio y finalización de cada tarea, mientras que un diagrama de Gantt es una herramienta de gestión de proyectos que muestra la duración de cada tarea y las dependencias entre ellas. Aunque ambos son útiles para planificar y gestionar proyectos, el diagrama de Gantt es más detallado y se utiliza con mayor frecuencia en proyectos complejos.
